Der Kanton treibt die Arbeiten an besseren Velo- und Fussgängerverbindungen rund um den Bahnhof SBB voran" lautet der Titel der Medienmitteilung. Damit gibt der Kanton lang erwartete Resultate seiner Studien zu möglichen Veloquerungen beim Bahnhof Basel SBB bekannt. Der Kanton gibt damit preis: Die Erwartungen werden zeitnah nicht erfüllt. Die Ernüchterung ist vorallem im Osten anlässlich der jünst sanierten Peter Merian-Brücke gross: Die Verkehrsflächen für Velos neu aufgeteilt würde erst Ende 2026 kommen!
In der Medienmitteilung gibt der Kanton ferner auch Details zur neuen Bereich Süd des Bahnhofs bekannt: Die Veloabstellplätze werden neu entlang dem Bahnareal über einige hundert Meter Länge an der Meret-Oppenheimer-Strasse angeordnet und deren Kapazität wird gegenüber der Zeit vor den Bauarbeiten deutlich erweitert. Mit einem Leitsystem, welches die Belegung der Veloabstellplätze erfassen und anzeigen kann, soll der Nutzen dieser Plätze verbessert und das illegale Abstellen auf umliegenden Trottoirs reduziert werden. Durch das Leitsystem können die Veloabstellplätze besser ausgelastet und freie Plätze schneller gefunden werden. Ein entsprechendes System kann auch erkennen, wenn Velos längere Zeit nicht bewegt werden, was die Bewirtschaftung der Plätze erleichtert. Der Kanton möchte das Leitsystem 2027, nach Ende der Abschlussarbeiten der SBB, in Betrieb nehmen.
[...] «Gleisfeldquerung Ost» für Veloverkehr am Bahnhof Basel SBB: Der Kanton möchte die bereits in den Richtplänen eingetragene «Gleisfeldquerung Ost» zwischen der Solothurnerstrasse und der Centralbahnstrasse als unterirdische Veloquerung im Rahmen einer Machbarkeitsstudie näher betrachten, weil diese Verbindung sehr direkt ist und eine weitere attraktive Anbindung des Gundeldinger-Quartiers an den Bahnhof bieten könnte. Diese Querung kann aus heutiger Sicht nur zusammen oder allenfalls nach der Realisierung des Tiefbahnhofs Basel SBB erstellt werden.
Eine provisorische Velopasserelle vom Gundeli über die Bahngeleise zum Elsässertor: Um die Möglichkeiten für eine mittelfristig realisierbare, provisorische Veloquerung besser einschätzen zu können, gibt der Regierungsrat auch eine zweite Machbarkeitsstudie in Auftrag, die eine oberirdische Überquerung der Gleise am Bahnhof SBB untersucht. Diese provisorische Brücke würde etwa parallel zur provisorischen Passerelle verlaufen, die die SBB aktuell im Auftrag des Bundes erstellen.
Quelle: Medienmitteilung bs.ch am 27.11.2024
Zitiert aus Ratschlag betreffend Planung und Projektierung von Infrastrukturen des Fuss- und Veloverkehrs im Zusammenhang mit dem Ausbau des Bahnknotens, Basel, 30. Oktober 2024
Quelle: grosserrat.bs.ch (pdf)
5.3 Gleisfeldquerung für Veloverkehr am Bahnhof Basel SBB
Die Veloverbindungen zwischen den baselstädtischen Quartieren Bruderholz bzw. Gundeldingen und der Innenstadt entsprechen noch nicht den kantonalen Vorgaben. Der Regierungsrat hat be- reits mehrfach im Rahmen der Beantwortung politischer Vorstösse zum wichtigen Anliegen einer Verbesserung der Verbindungen Stellung genommen und betont, dass es ihm ein grosses Anliegen ist, die Verbindung zwischen dem Gundeldinger-Quartier und der Innenstadt für den Veloverkehr zu verbessern. Der neuste politische Vorstoss, der dieses Anliegen zum Inhalt hat, ist die Motion Christoph Hochuli und Konsorten betreffend Velopasserelle vom Gundeli über die Bahngeleise zum Elsässertor (23.5452.02).
Um das Potenzial für eine oder mehrere weitere Veloquerung(en) der Bahngleise im Bereich des Bahnhofs Basel SBB zu beurteilen sowie die Herausforderungen und Rahmenbedingungen zu be- nennen, hat das Bau- und Verkehrsdepartement unter Federführung des Amts für Mobilität eine Korridorstudie «Gesamtschau Veloquerungen am Bahnhof SBB (VQB)» erstellt. Der Betrachtungs- perimeter geht von der Margarethenbrücke bis zur Münchensteinerbrücke und schliesst alle poten- tiell denkbaren Möglichkeiten ein, wie z.B. eine oberirdische Velopasserelle oder eine unterirdische Querungsanlage. Einige der aufgeführten Verbindungen werden bereits im Rahmen eigenständi- ger Projekte untersucht und geplant, wie beispielsweise die Verbindungen über die Margarethen- brücke, Nauentor oder über die Peter Merian-Brücke. Eine andere Veloverbindung ist bereits als «Gleisfeldquerung Ost für Veloverkehr am Bahnhof Basel SBB» behördenverbindlich verankert und Teil des kantonalen Veloroutennetzes.
Mit dem im Jahr 2021 für den Bahnknoten Basel getroffenen Stossrichtungsentscheid (Zielzustand mit Herzstück und Tiefbahnhof Basel SBB) und den zwischenzeitlich weiterführenden Planungsar- beiten hat die SBB auch die Gleisführung im Perimeter Bahnhof SBB im Wesentlichen festgelegt. Mit den nachfolgenden wichtigen Randbedingungen konnte das Bau- und Verkehrsdepartement die Bearbeitung der Gesamtschau im Jahr 2022 starten:
Ein künftiges Bauwerk muss den relevanten Bau- und Ausgestaltungsnormen entsprechen und damit die Sicherheit der Nutzenden sowie einen zuverlässigen Betrieb und Unterhalt gewährleisten.
Des Weiteren hat das Bau- und Verkehrsdepartement im Rahmen dieser Gesamtschau mit den wichtigsten Stakeholdern SBB und Post Immobilien weitere Randbedingungen festgelegt:
Im Rahmen der Gesamtschau hat das Bau- und Verkehrsdepartement drei Korridore ausgewählt mit dem Ziel, diese etwas genauer zu betrachten und skizzenhaft darzustellen:

Allen drei Korridorvarianten ist gemeinsam, dass diese nur in Abhängigkeit zu den Ausbauschritten des Bundes (SBB) geplant und realisiert werden können. Die Sicherheitsanforderungen für einen Bau und den Betrieb der Veloverbindung unter laufendem Bahnbetrieb sind äusserst anspruchs- voll. Eine erste Einordnung ergibt, dass die Bauwerke in den Korridoren [2] und [6] frühestens mit oder nach dem Ausbauschritt 2035 der SBB bzw. dem Neubau des Nauentors realisiert werden könnten. Der Velotunnel als «Gleisfeldquerung Ost» im Korridor [4] kann aus heutiger Sicht nur zusammen oder allenfalls nach der Realisierung des Tiefbahnhofs Basel SBB realisiert werden. Eine Variantenbewertung kommt zu folgendem Ergebnis:
Eine grobe Kostenschätzung des beauftragten Ingenieurbüros beziffert die reinen Baukosten zwi- schen 26 Mio. Franken (Variante [2] Velobrücke «kurz»), 70 Mio. Franken (Variante [6] «Neuer Posttunnel») und 125 Mio. Franken (Variante [4] «Gleisfeldquerung Ost»). Die Baukosten wurden anhand der Längen und Flächen der Bauwerke sowie gängiger Kosten für die entsprechenden Elemente (Brücke, Rampe etc.) abgeschätzt. Aufgrund der Komplexität des Bauens im Bereich der Bahngleise ist zusätzlich mit Drittkosten für die Bahnsicherheit und die Aufrechterhaltung des Bahn- betriebs im ein- bis tiefen zweistelligen Millionenbereich zu rechnen.

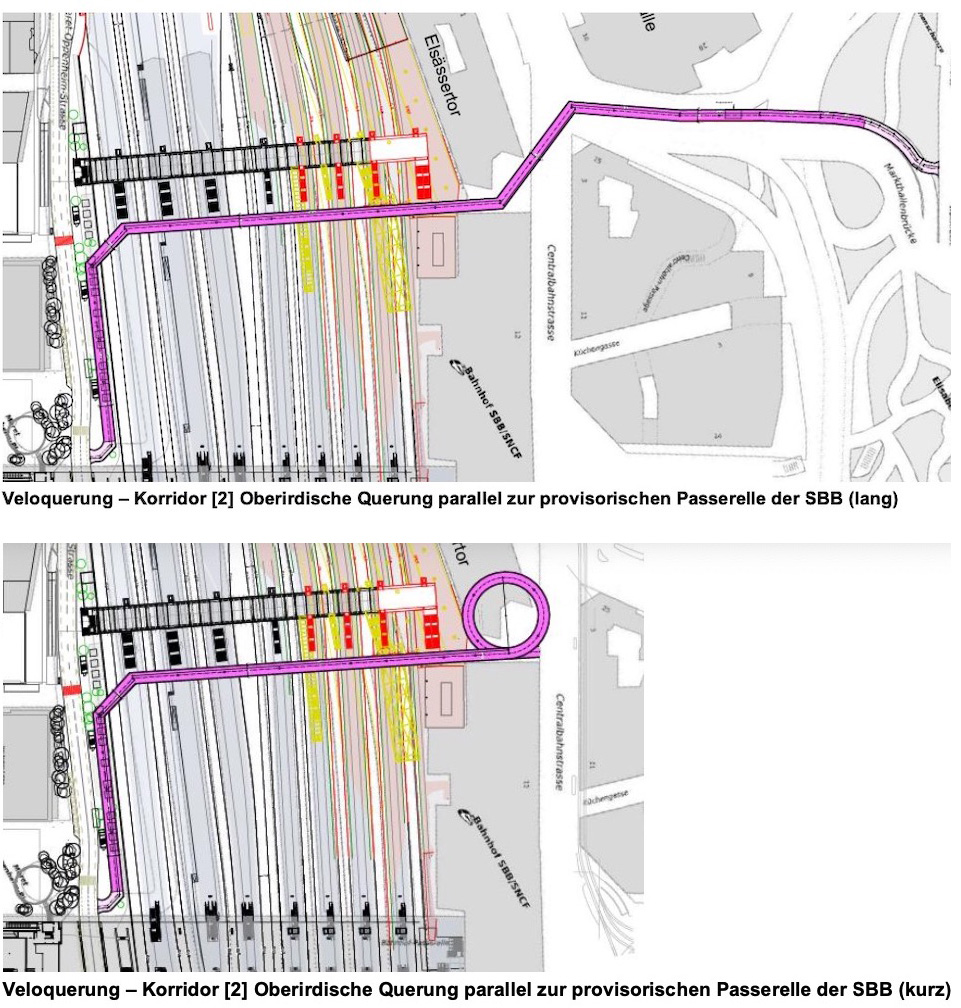

Die Chancen, dass eine Velopasserelle im Korridor [2] realisiert werden kann, ist aus den erwähn- ten Gründen äusserst gering. Insbesondere die städtebauliche Akzeptanz und der Umstand, dass die Kantonale Denkmalpflege keine Bewilligung in Aussicht stellen kann, sprechen eindeutig gegen diesen Korridor. Ausserdem steht mit der geplanten neuen Margarethenbrücke ab etwa 2037 eine wesentlich komfortablere und viel besser in das Velonetzt eingebundene Brücke mit grosszügigen Velostreifen zur Verfügung. Aus diesen Gründen steht der Regierungsrat einer Velopasserelle, ob als «lange» oder «kurze» Variante an diesem Ort ablehnend gegenüber und wird sie – zumindest als definitive Lösung – nicht weiterverfolgen.
Der Velotunnel «Neuer Posttunnel» im Korridor [6] wird insbesondere auf Grund seiner grossen Höhendifferenzen sowie wegen der massiven Nutzungseinschränkungen bedingt durch die Velo- rampen in den Untergeschossen des geplanten Nauentors als sehr kritisch eingestuft. Die Akzep- tanz einer Veloquerung an diesem Ort ist zudem kaum gegeben, da unmittelbar in der Nachbar- schaft die Peter Merian-Brücke komfortablere Querungsmöglichkeiten bietet. Aus diesen Gründen wird der Regierungsrat einen Velotunnel im Korridor [6] nicht weiterverfolgen.
Der Velotunnel «Gleisfeldquerung Ost» im Korridor [4] ist lang, teuer und kann erst in ein paar Jahrzehnten in Abhängigkeit zum geplanten Tiefbahnhof Basel SBB realisiert werden. Der Regie- rungsrat möchte diese Veloquerung im Rahmen einer Machbarkeitsstudie näher betrachten, weil die Verbindung sehr direkt ist und eine attraktive Anbindung an den Bahnhof bieten könnte. Der Regierungsrat will mit fundierter Kenntnis über die Machbarkeit sowie die Kosten über die Weiter- führung der Planung entscheiden.
Der Grosse Rat hat den Regierungsrat mit der Motion Christoph Hochuli und Konsorten betreffend «Velopasserelle vom Gundeli über die Bahngeleise zum Elsässertor» beauftragt, die Idee einer provisorischen Passerelle im Korridor [2] zu untersuchen. Wie oben erläutert, erachtet der Regie- rungsrat diese Verbindung als kritisch.
Gestützt auf diesen Bericht will der Regierungsrat in der folgenden Planungsphase zwei Machbar- keitsstudien zur weitergehenden Untersuchung der «Oberirdischen Querung parallel zur provisori- schen Passerelle» als Provisorium im Korridor [2] sowie zur «Gleisfeldquerung Ost» im Korridor [4] auslösen. Damit ist die in der Motion Christoph Hochuli geforderte Machbarkeitsstudie abgedeckt. Mit dem vorliegenden Ratschlag beantragt der Regierungsrat die dafür notwendigen Mittel für die Planung (Phase Vorstudie, Fr. 750'000 als Teil der beantragten Mittel zu Lasten der Erfolgsrech- nung (Fr. 3,1 Mio.)) und die Projektierung (Phase Vorprojekt, Fr. 750'000 als Teil der beantragten Mittel zu Lasten der Investitionsrechnung (Fr. 2,25 Mio.)).
